Замена нижних венцов деревянного дома

Сгнившие нижние венцы — сигнал, что влага разрушает основание дома: пол проваливается, дом «садится», появляются щели. Замена нижнего венца с профессиональным подъёмом дома — быстрая альтернатива полному переносу или сносу. Мы работаем с брусовыми, срубовыми и каркасно-обвязочными домами во Владимирской области и соседних регионах.

Когда нужна замена нижних венцов

Признаки проблемы:

— мягкий или крошащийся нижний венец при простукивании;
— запах сырости и плесени в цоколе;
— перекос пола, щели между венцами;
— дом «повёл» после долгого простоя без фундамента;
— насекомые-вредители в нижней обвязке.

Чем раньше заменить венец, тем дешевле работы: не придётся менять лаги, стены и фундамент.

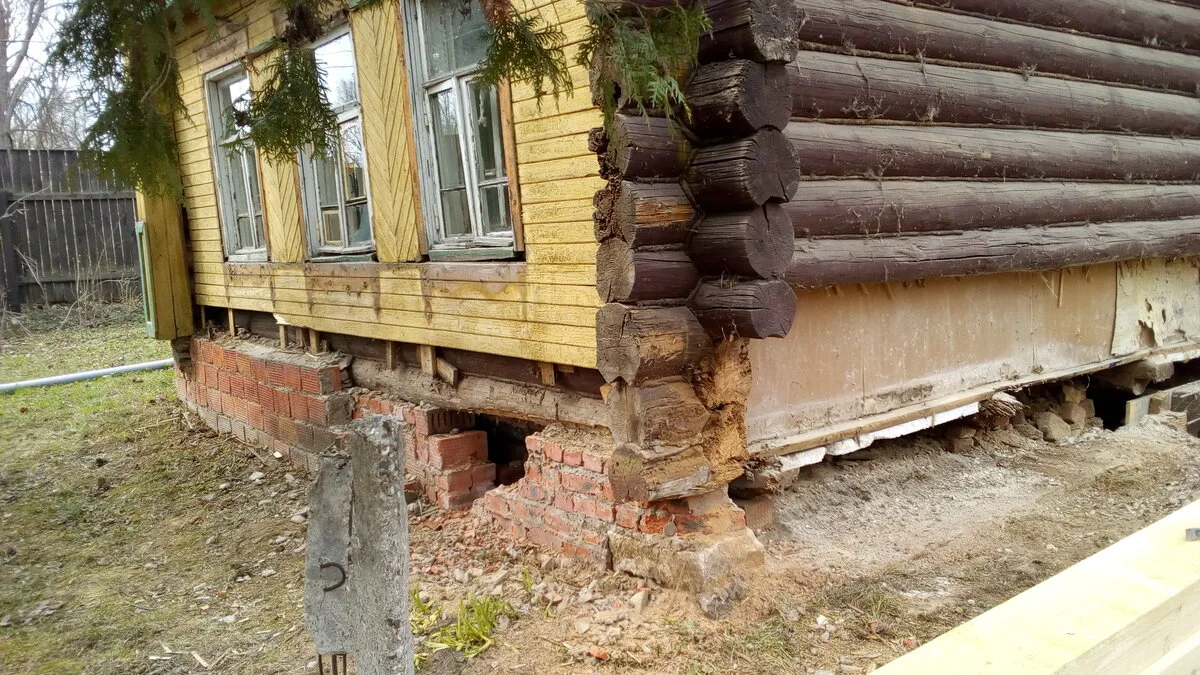

Сгнивший угол нижнего венца и разрушенный кирпичный цоколь — нужна замена обвязки
Сгнивший угол нижнего венца и разрушенный кирпичный цоколь — нужна замена обвязки

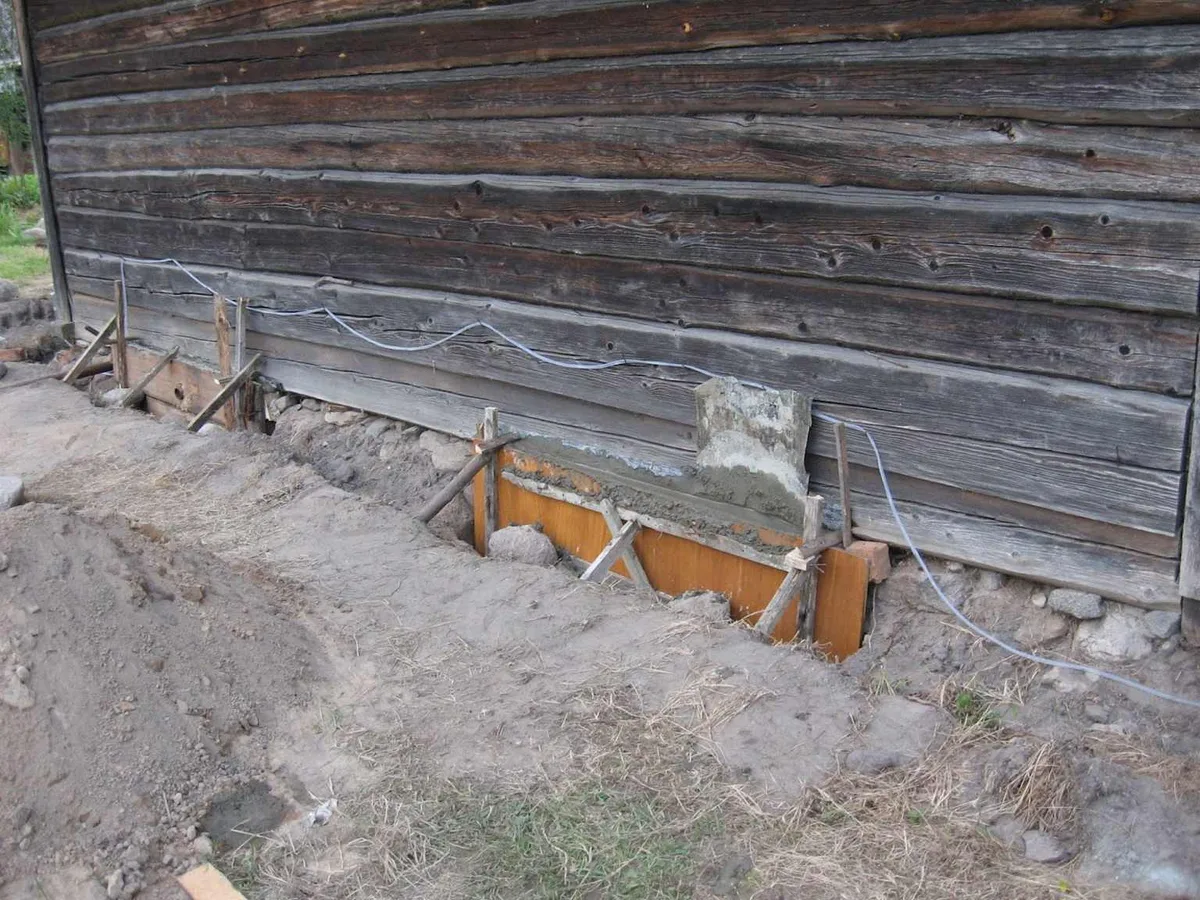

Разрушенная гидроизоляция у основания сруба — влага разрушает нижний венец
Разрушенная гидроизоляция у основания сруба — влага разрушает нижний венец

Этапы замены венцов

Замена нижнего венца — не «рецепт из интернета», а инженерная работа под конкретный дом. У каждого сруба своя геометрия, свой фундамент и своя степень гнили. Но порядок действий везде один: сначала понять, почему сгнило, потом надёжно поднять, заменить и не дать влаге вернуться.

Диагностика: что смотрим на выезде

Освобождаем нижний венец от всего, что мешает осмотру: обшивка, отмостка, навесы, заваленный грунт — снаружи и изнутри, до естественного грунта. Простукиваем бревна молотком без жалости: где звук глухой и остаётся вмятина — там древесина уже пыль. Полностью сгнивший венец по всей длине — редкость; чаще гниёт углы и участки у фундамента. Именно на крепких местах потом ставим домкраты и временные опоры.

Главный враг дерева — влага, а уже потом жуки. Ищем, где нарушена гидроизоляция: рубероид, который задерживает воду между фундаментом и брусом, отсутствие отмостки, подтопление подпола. Если не убрать причину, через пару лет придётся повторять работу.

Подъём дома домкратами

В местах установки подъёмных устройств снимаем сгнивший слой до здоровой древесины — опираться на труху нельзя. Используем гидравлические домкраты грузоподъёмностью от 5 тонн, обычно парами по периметру. Под домкрат — жёсткая подушка: щит из досок 50×50 см или заполненный песком диск от колеса. Шток домкрата упирается не в бревно напрямую, а в металлическую пластину или толстый брус — так не вдавливаем волокна.

Подъём синхронный и плавный: контролируем уровень по углам и диагоналям, чтобы дом не «закрутило». На время работ под стены ставим временные страховочные опоры.

На столбчатом фундаменте

Схема классическая: поднимаем сруб, освобождаем нижний венец венца в связке, под второй венец устанавливаем временные опоры, опускаем домкраты и снимаем сгнивший брус. Ставим новый венец, снова поднимаем на домкратах, убираем временные подпорки и укладываем нижний венец на столбы. Перед посадкой проверяем и при необходимости ремонтируем сами столбы и гидроизоляцию.

На ленточном фундаменте

Здесь часто приходится просверливать или проделывать технологические отверстия в ленте, чтобы завести под верхний венец рычаг — швеллер, брус или бревно с вылетом около двух метров. Домкраты ставим как можно ближе к фундаменту, а под внутренний конец рычага — устойчивую опору из бруса или пакета досок. Поднимаем дом, снимаем нижний венец, под второй венец опираемся на ленту через клинья или прокладки, меняем брус по той же схеме. После опускания заделываем отверстия в фундаменте.

Замена бруса и посадка дома

1. Осмотр и смета: глубина гнили, количество венцов, состояние лаг и фундамента.
2. Синхронный подъём дома на расчётную высоту.
3. Демонтаж сгнивших венцов, прокладок и старой гидроизоляции.
4. Установка сухого строганного бруса с антисептированием и новой гидроизоляцией между фундаментом и древесиной.
5. Плавное опускание на фундамент, выверка уровня и диагоналей.
6. Контрольный осмотр, рекомендации по отмостке и вентиляции подпола.

Дом 6×6 м обычно занимаем 2–4 рабочих дня. Если фундамент просел или сырой — на осмотре сразу скажем, имеет ли смысл совместить замену венцов с ремонтом основания.

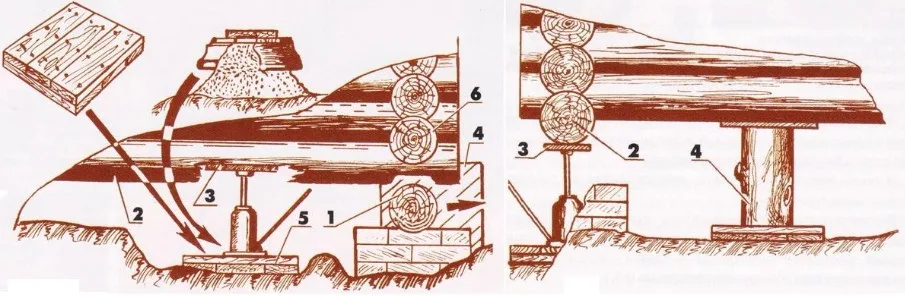

Схема замены нижнего венца на столбчатом фундаменте — домкраты и временные опоры
Схема замены нижнего венца на столбчатом фундаменте — домкраты и временные опоры

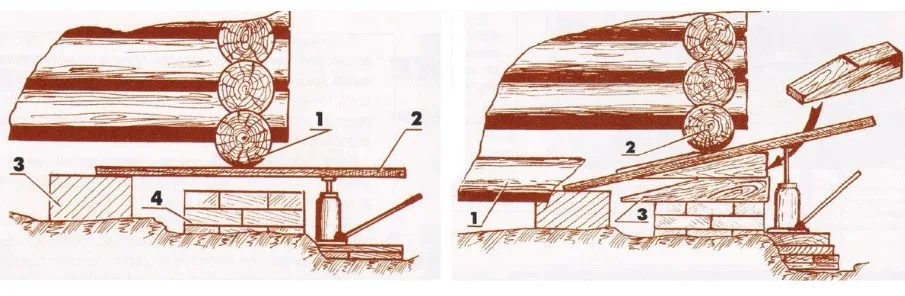

Схема замены нижнего венца на ленточном фундаменте — рычаг и домкраты у ленты
Схема замены нижнего венца на ленточном фундаменте — рычаг и домкраты у ленты

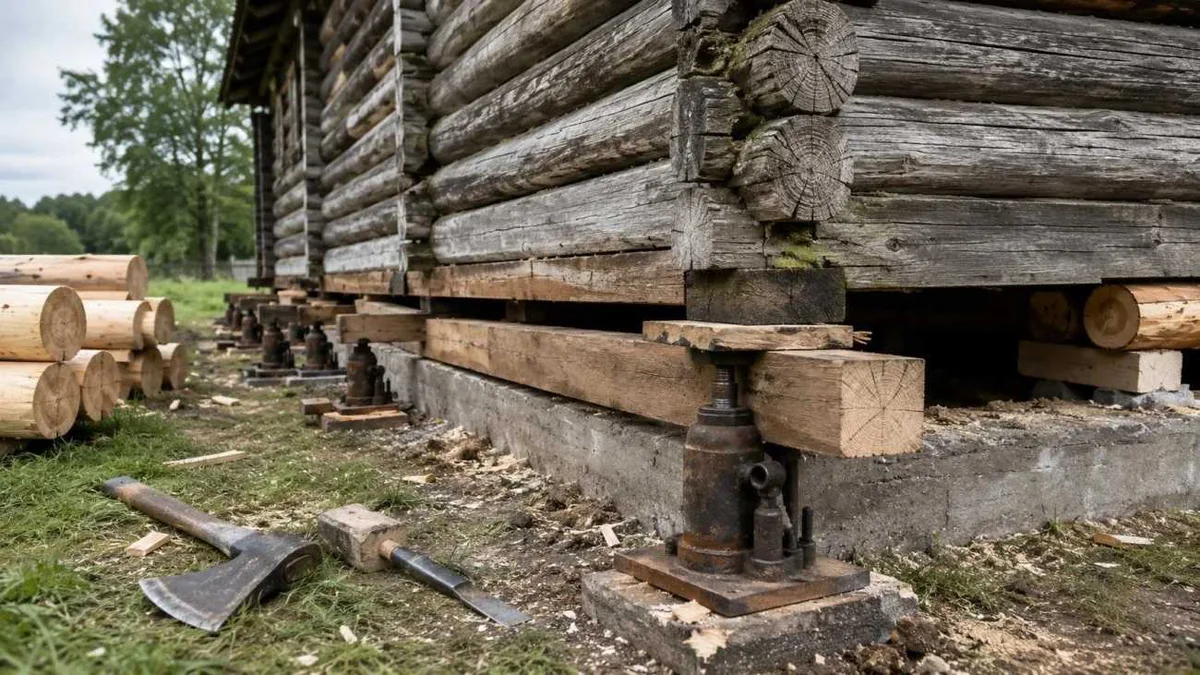

Подъём сруба гидравлическим домкратом на брус-опору — реальный объект
Подъём сруба гидравлическим домкратом на брус-опору — реальный объект

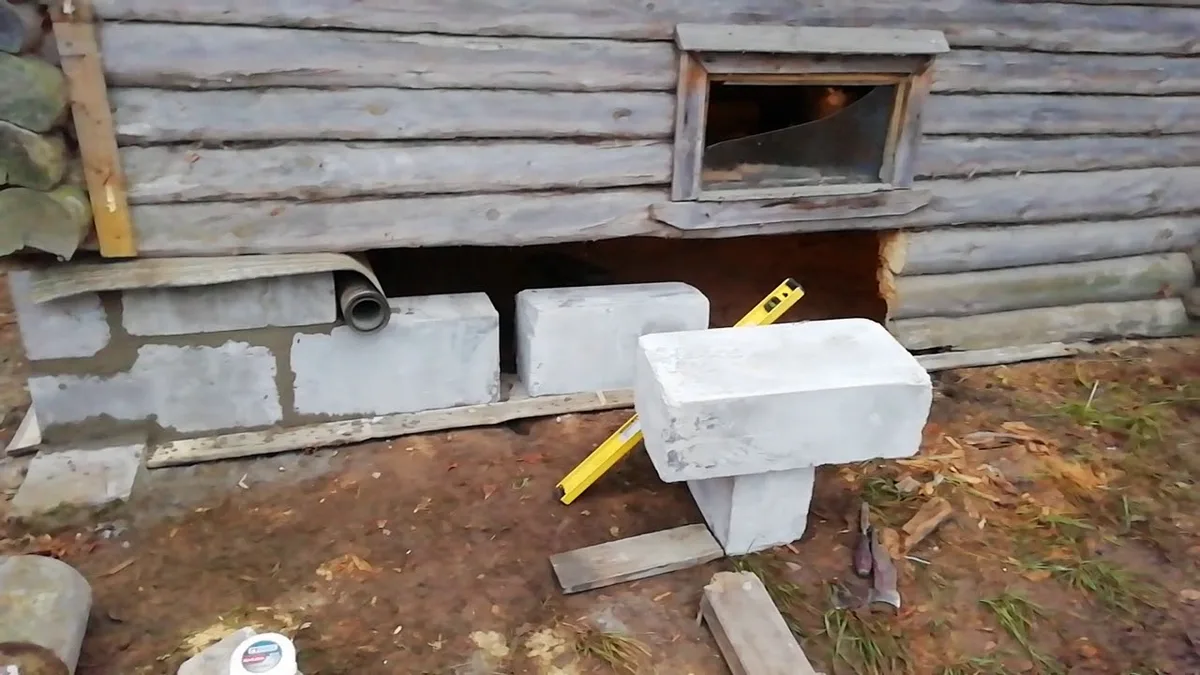

Усиление основания бетонными блоками при замене нижнего венца сруба
Усиление основания бетонными блоками при замене нижнего венца сруба

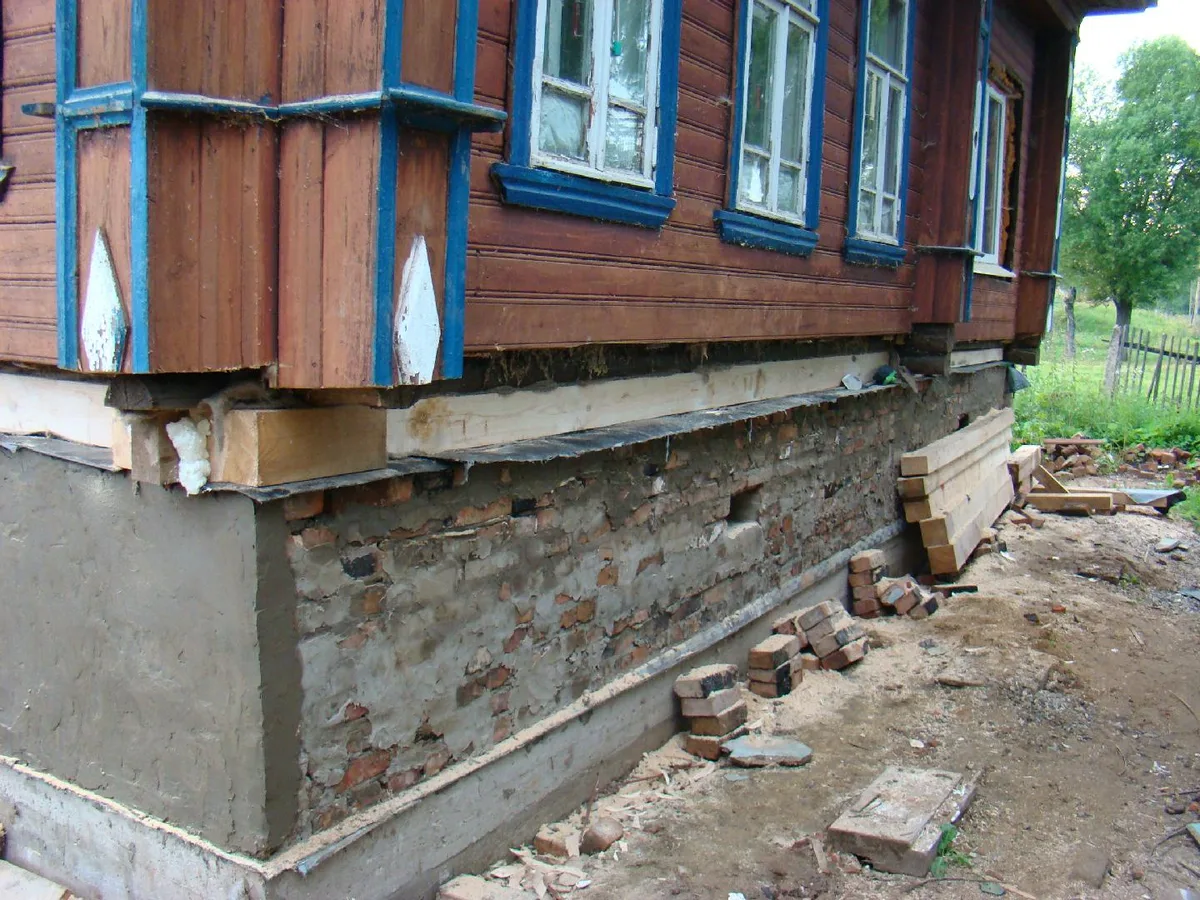

Установка нового нижнего бруса между стеной и кирпичным фундаментом
Установка нового нижнего бруса между стеной и кирпичным фундаментом

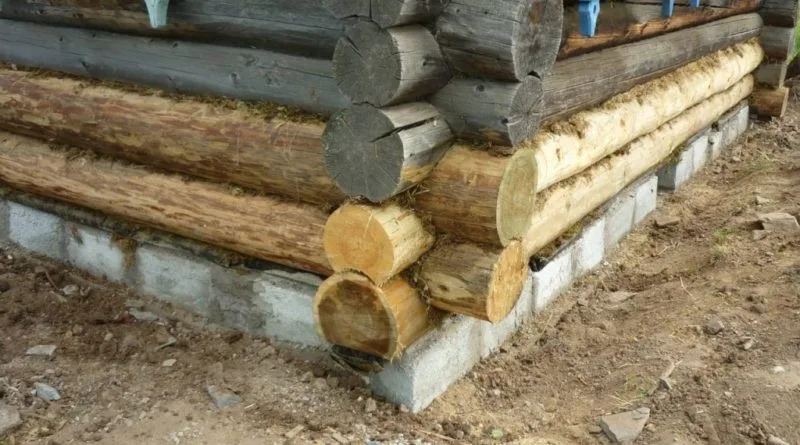

Новые нижние брёвна в углу сруба на фундаменте из блоков — вид после замены
Новые нижние брёвна в углу сруба на фундаменте из блоков — вид после замены

Этапы работ

Для владельца дома замена нижних венцов выглядит так:

1. Заявка и выезд инженера — оцениваем глубину гнили, состояние лаг и фундамента.
2. Смета: количество венцов, сечение бруса, сроки подъёма и замены.
3. Договор; на 1–5 дней дом освобождают — жить внутри во время подъёма нельзя.
4. Подъём дома, демонтаж сгнившего бруса, установка нового с антисептированием и гидроизоляцией.
5. Посадка на фундамент, проверка уровня, рекомендации по отмостке и вентиляции подпола.
6. Акт выполненных работ; при необходимости — совместная замена фундамента по отдельному этапу.

Типовой дом 6×6 м мы закрываем за 2–4 рабочих дня.

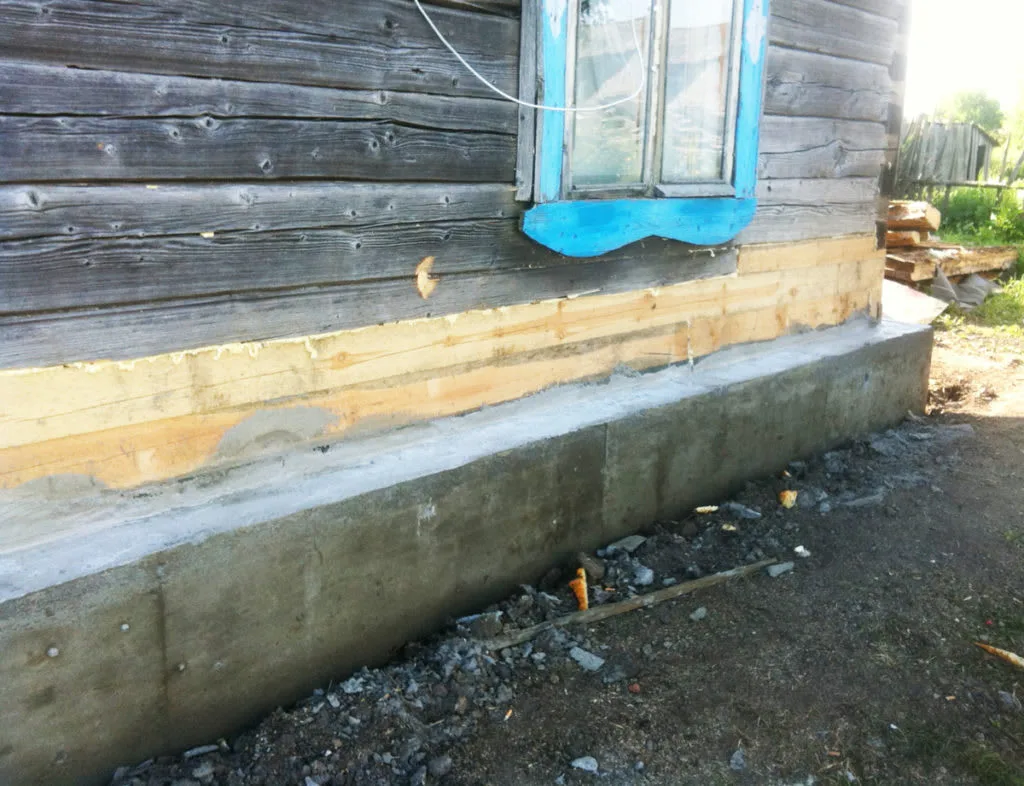

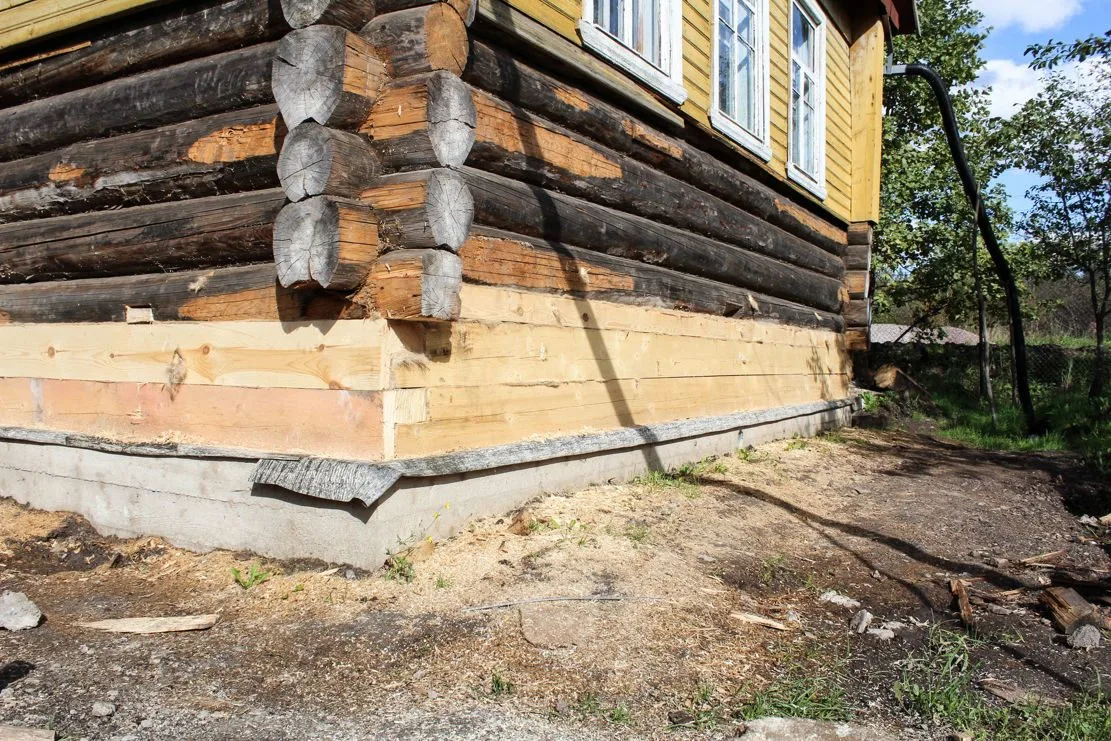

Новые нижние венцы из бруса на ленточном фундаменте — результат замены
Угол сруба с новыми венцами и гидроизоляцией на бетонной ленте

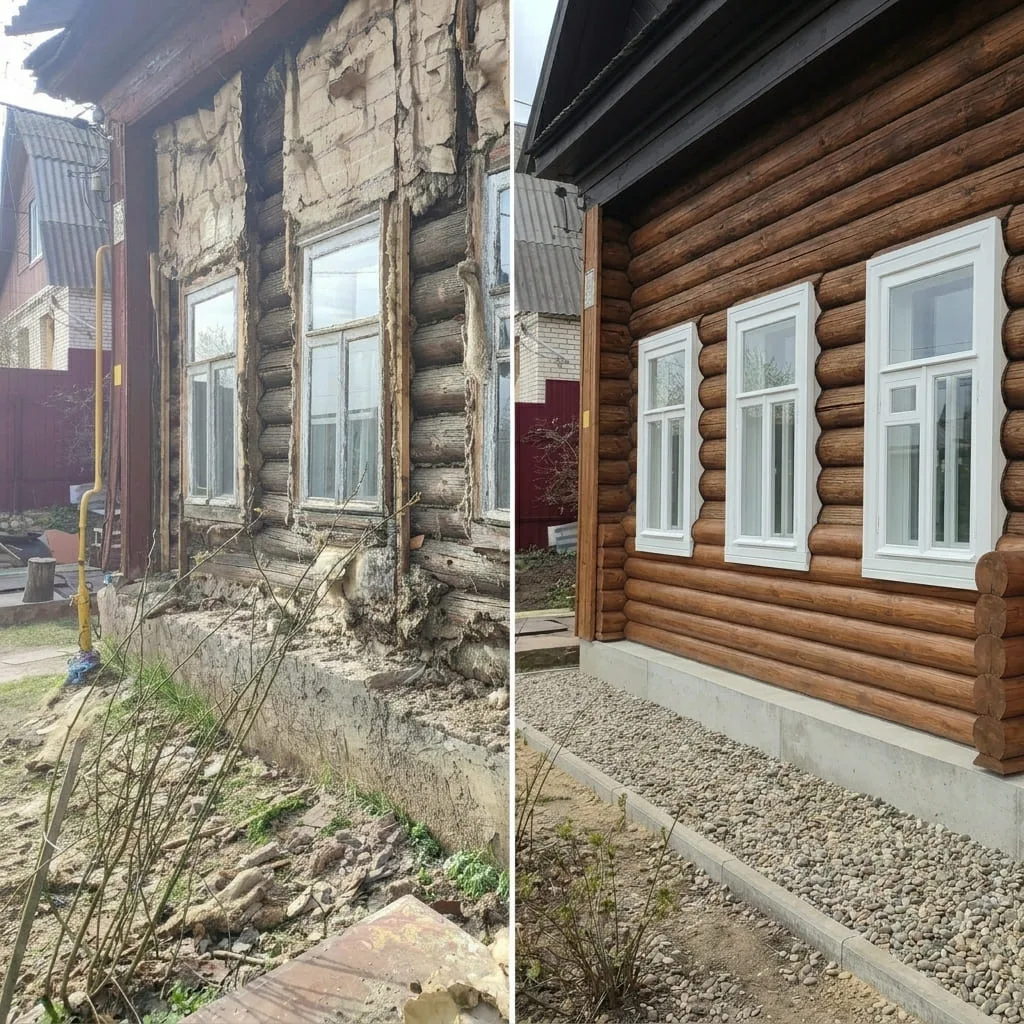

До и после замены нижних венцов бревенчатого дома — сравнение результата

Стоимость замены нижних венцов

Ориентиры:
— замена нижних венцов без работ с фундаментом: от 60 000 ₽;
— с подъёмом и частичной заменой обвязки: 90 000–120 000 ₽;
— комплекс с новым фундаментом: от 120 000 ₽.

Цена зависит от периметра дома, количества венцов, состояния лаг и типа доставки пиломатериала.

Сравнение с альтернативами

Замена нижних венцов — точечное решение при гнили только в нижней обвязке; срок 2–4 дня; от 60 000 ₽. Сохраняете весь дом и отделку, если стены и перекрытия в порядке.

Подъём и замена фундамента — нужна, если просело основание или сырость идёт от фундамента, а не только от повреждённого венца. Дороже, но устраняет причину, а не следствие.

Полный перенос дома — оправдан при нарушении отступов или необходимости сдвинуть дом по участку. Избыточен, если проблема локальна и положение дома устраивает.

Снос — крайний вариант при гнили выше 2–3 венцов, разрушенных углах и лагах. На осмотре честно скажем, когда замена венцов уже нецелесообразна.

Как продлить срок службы после замены

После замены рекомендуем: отмостку, дренаж при высоком УГВ, вентиляцию подпола, регулярную обработку антисептиком. Это снижает риск повторного гниения и сохраняет гарантийный результат.

Материалы и антисептирование

Используем сухой строганный брус подходящего сечения, прокладки из джута или современных мембран, антисептики для древесины. После замены рекомендуем отмостку и проветривание подпола — это снижает риск повторного гниения. В договоре фиксируем породу древесины и класс обработки.

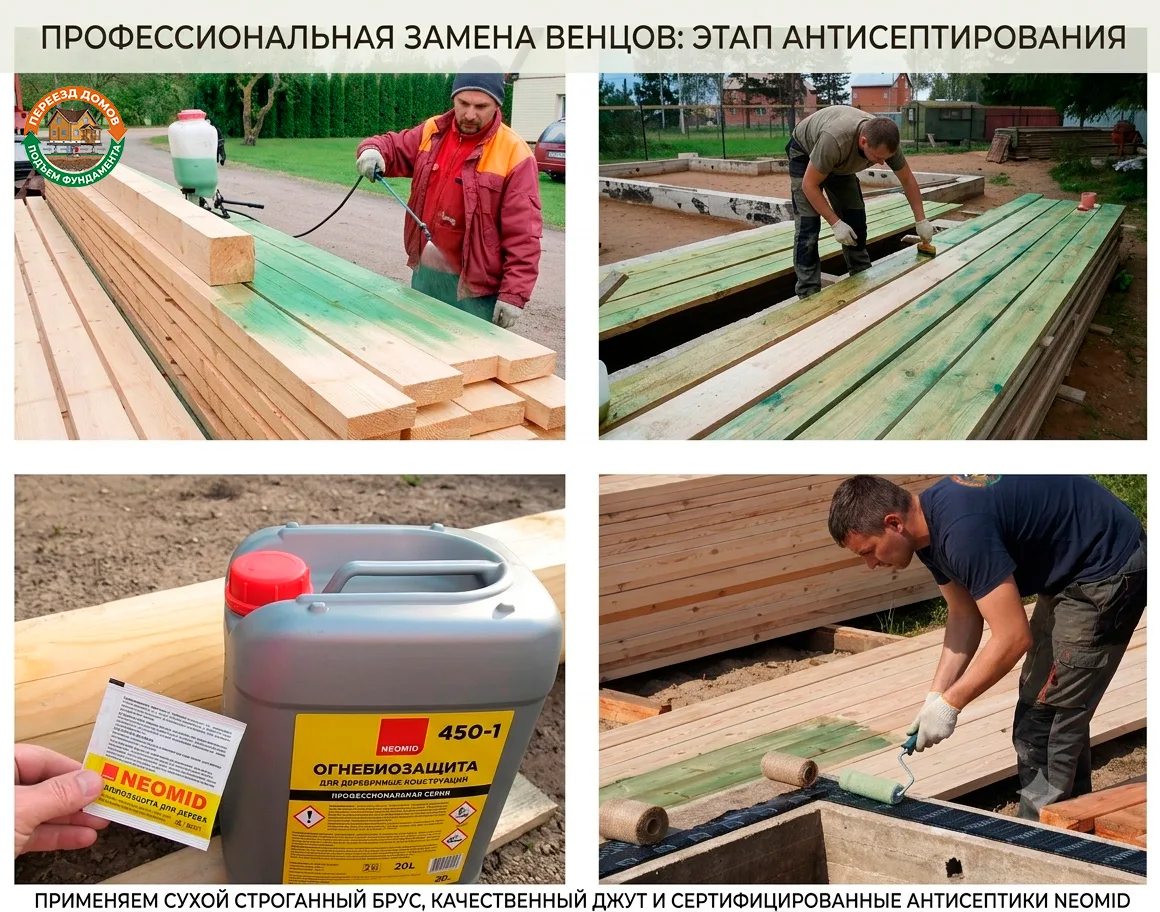

Антисептирование сухого бруса NEOMID, джут и гидроизоляция перед установкой венцов
Антисептирование сухого бруса NEOMID, джут и гидроизоляция перед установкой венцов

Замена венцов + фундамент

Если гниль венцов вызвана сырым или просевшим фундаментом, имеет смысл совместить работы: поднять дом, заменить венцы и одновременно устроить новое основание. Это дороже локальной замены, но решает проблему системно и часто дешевле, чем повторный ремонт через 2–3 года.

Гарантии

На замену нижних венцов даём договорные обязательства:

— фиксация объёма работ и материалов в смете до начала;
— указание породы древесины, сечения бруса и класса антисептической обработки в договоре;
— гарантия на установленные венцы и такелаж — срок прописывается отдельно;
— фото состояния до и после работ;
— рекомендации по отмостке, дренажу и вентиляции подпола для сохранения результата.

Гарантия не распространяется на повторное гниение из-за отсутствия отмостки, затопления подпола или несоблюдения рекомендаций по эксплуатации — об этом предупреждаем при сдаче объекта.

Безопасность и гарантии

Работаем по договору подряда с указанием этапов, сроков и стоимости. Фиксируем исходное состояние дома на фото и видео. Гарантия на выполненные работы прописывается в договоре. Страхуем ответственность на время работ.

На объекте используем гидравлические домкраты, швеллер, такелаж и страховочные опоры. Перед началом работ проводим инструктаж, ограждаем зону, отключаем коммуникации. После завершения выдаём акт выполненных работ и рекомендации по эксплуатации. Заявку можно оставить на сайте или по телефону — перезвоним и согласуем выезд инженера.

Частые вопросы

Сколько стоит замена нижних венцов?

Ориентир от 60 000 ₽ для дома до 6×6 м. Точная смета после осмотра состояния венцов.

За сколько дней замените венцы?

Типовой дом — 2–4 дня. С заменой фундамента — до 7–10 дней.

Нужно ли выезжать из дома?

На время подъёма и замены венцов в доме жить нельзя — 1–5 дней в зависимости от объёма.

Можно ли заменить венцы без переноса дома?

Да, если проблема только в нижней обвязке и дом не нужно смещать по участку.
